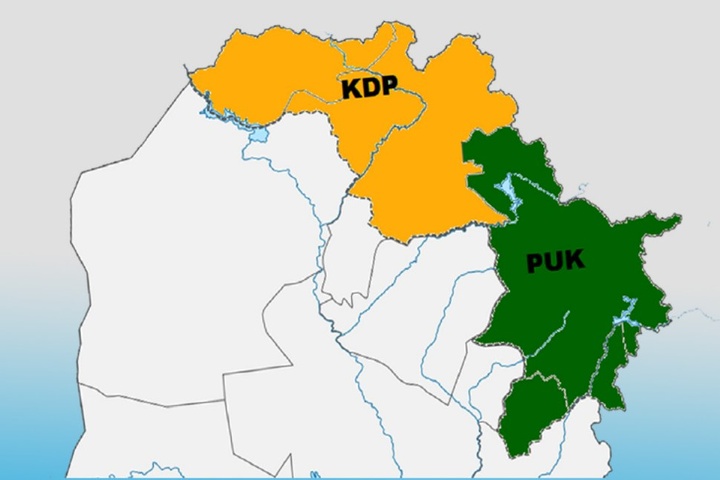

سهم مناطق تحت کنترل حزب دمکرات از پروژه های شهرداری ها ۷۷ و اتحادیه میهنی ۲۳ درصد

سرویس عراق و اقلیم کردستان- داده‌های رسمی نشان می‌دهد در کابینه نهم اقلیم کردستان بیشترین سهم پروژه‌ها در منطقه زرد با ۷۷ درصد و سپس منطقه سبز با ۲۳ درصد قرار دارد.

به گزارش کردپرس، بر اساس داده‌های «اداره رسانه و اطلاع‌رسانی» در چارچوب پروژه‌های شهرداری در کابینه نهم دولت اقلیم کردستان:

به نوشتە سایت تحلیلی خبری دراومیدیا، ۵ هزار و ۴۶۵ پروژه اجرا شده است با هزینه‌ای بالغ بر ۵ هزا و ۳۲۰ میلیارد دینار.
از این میان ۴ هزار و ۲۰۴ پروژه (۷۶.۹٪) با هزینه‌ای حدود ۳ هزار و ۵۳۵ میلیارد دینار (۶۷.۶٪) در منطقه زرد قرار دارند.
 ۱ هزار و ۲۴۵ پروژه (۲۲.۸٪) با هزینه‌ای بالغ بر ۱ هزار و ۷۰۵ میلیارد دینار (۳۲٪) در منطقه سبز جای گرفته‌اند.

 ۱۶ پروژه (۰.۳٪) با هزینه‌ای حدود ۲۰ میلیارد دینار (۰.۴٪) خارج از تقسیم‌بندی‌های مناطق زرد و سبز بوده‌اند.


۱. پروژه‌های شهرداری بر اساس بخش‌ها در کابینه نهم

طبق داده‌های «اداره رسانه و اطلاع‌رسانی»، پروژه‌های شهرداری در کابینه نهم به پنج بخش اصلی تقسیم شده‌اند:

1. بخش شهرداری: ۲ هزار و ۳۰۲ پروژه با هزینه ۲ هزار و ۹۰۰ میلیارد دینار.


2. بخش آب و فاضلاب: ۲ هزار و ۹۵۶ پروژه با هزینه ۲ هزار و ۲۰۰ میلیارد دینار.


3. بخش گردشگری: ۱۴۲ پروژه با هزینه ۴۹ میلیارد دینار.


4. بخش اماکن عمومی: ۱۵ پروژه با هزینه ۶۶۵ میلیون دینار.


5. خیابان‌ها و پل‌های داخل شهرها: ۲ هزار و ۱۶۸ پروژه با هزینه ۲ هزار میلیارد دینار.

---

۲. پروژه‌های شهرداری بر اساس استان‌ها و ادارات مستقل (منطقه زرد و سبز)

از مجموع ۵ هزار و ۴۶۵ پروژه با هزینه ۵ هزار و ۳۲۰ میلیارد دینار:

1. ۴ هزار و ۲۰۴ پروژه (۷۶.۹٪) با هزینه ۳ هزار و ۵۳۵ میلیارد دینار (۶۷.۶٪) در منطقه زرد اجرا شده‌اند که استان‌های اربیل، دهوک و ادارات مستقل سوران و زاخو را شامل می‌شود.


2. ۱ هزار و ۲۴۵ پروژه (۲۲.۸٪) با هزینه ۱ هزار و ۷۰۵ میلیارد دینار (۳۲٪) در منطقه سبز اجرا شده‌اند که استان‌های سلیمانیه، حلبچه و ادارات مستقل گرمیان و راپرین را در بر می‌گیرد.


3. ۱۶ پروژه (۰.۳٪) با هزینه ۲۰ میلیارد دینار (۰.۴٪) خارج از محدوده زرد و سبز قرار داشته‌اند.
